Wie viel BESS-Zubau steckt wirklich in den Regionalszenarien 2025?

Voltpark Redaktion
25. Februar 2026
Wie viel BESS-Zubau steckt wirklich in den Regionalszenarien 2025?

Die Regionalszenarien 2025 der Verteilnetzbetreiber (VNB) gelten für viele Entwickler und Investoren als wichtiger Orientierungsrahmen für Batteriegroßspeicher, Batteriespeicher-Projekte und den erwarteten BESS-Zubau. Wir haben diese Regionalszenarien mit dem MaStR-Bestand (02/2026) abgeglichen.

Dabei zeigen sich drei Muster, die für Projektentwicklung, Standortstrategie, Investment und die Einordnung von BESS-Prognosen besonders relevant sind.

Datenbasis: Regionalszenarien 2025 der VNB vs. MaStR-Bestand (02/2026)

Der Abgleich von VNB-Regionalszenarien und dem MaStR-Bestand (02/2026) macht sichtbar, wie ambitioniert die modellierten Ausbaupfade für Batteriegroßspeicher und BESS (> 1 MW) tatsächlich sind und wo sich regionale Schwerpunkte und Diskrepanzen bilden.

Muster 1: Hoher BESS-Zubau bis 2030 und starke regionale Konzentration

Die kumulierte BESS-Prognose der Verteilnetzbetreiber bis 2030 liegt bei rund 23,8 GW (> 1 MW). Das liegt deutlich über dem Niveau von anderen Prognosen für ganz Deutschland.

Auffällig ist dabei die regionale Bündelung: Über 70 % entfallen auf drei Planungsregionen.

  • Mitte (ca. 6,5 GW)
  • Bayern (ca. 6,1 GW)
  • West (ca. 4,2 GW)

Damit gilt: Batteriegroßspeicher werden stark ausgebaut, aber nicht gleichmäßig in Deutschland verteilt, sondern regional gebündelt. Es zeigen sich klare Cluster bei Bayernwerk, Avacon, SH Netz, EWE und Westnetz.

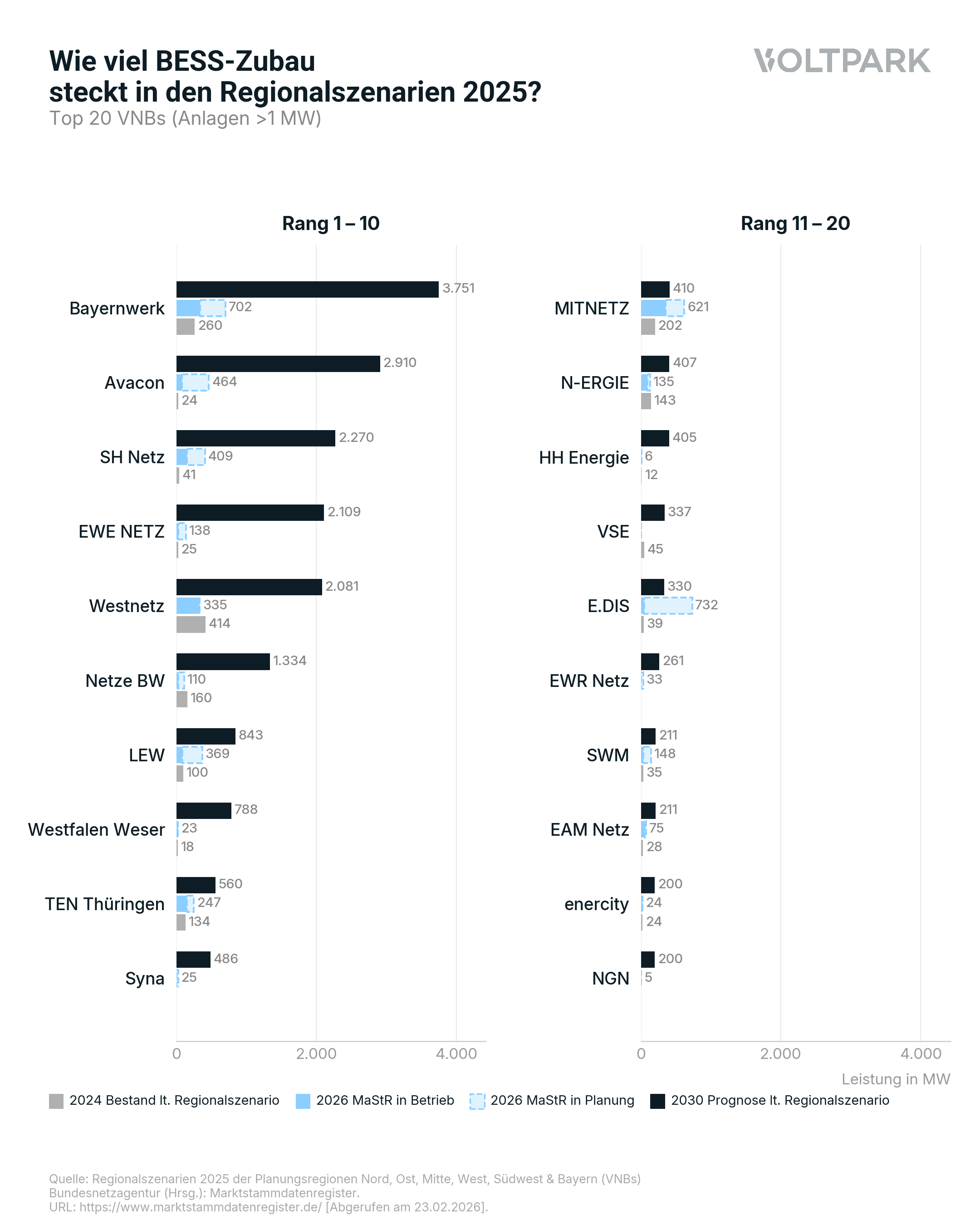

Top 20 Verteilnetzbetreiber nach BESS-Zubau bis 2030
Top 20 Verteilnetzbetreiber nach BESS-Zubau bis 2030

Muster 2: PV- und Speicherpfade laufen auseinander

In mehreren PV-starken Regionen ist die Diskrepanz zwischen Freiflächen-PV-Zubau und BESS-Prognose deutlich.

Beispiel E.DIS:

  • ca. 30 GW Freiflächen-PV Zubau bis 2030
  • aber nur ca. 0,3 GW BESS-Prognose

Von Investoren hören wir regelmäßig: Freiflächen-PV ist ohne Speicher kaum investierbar. Gleichzeitig laufen hier VNB-Prognose und Marktrealität auseinander.

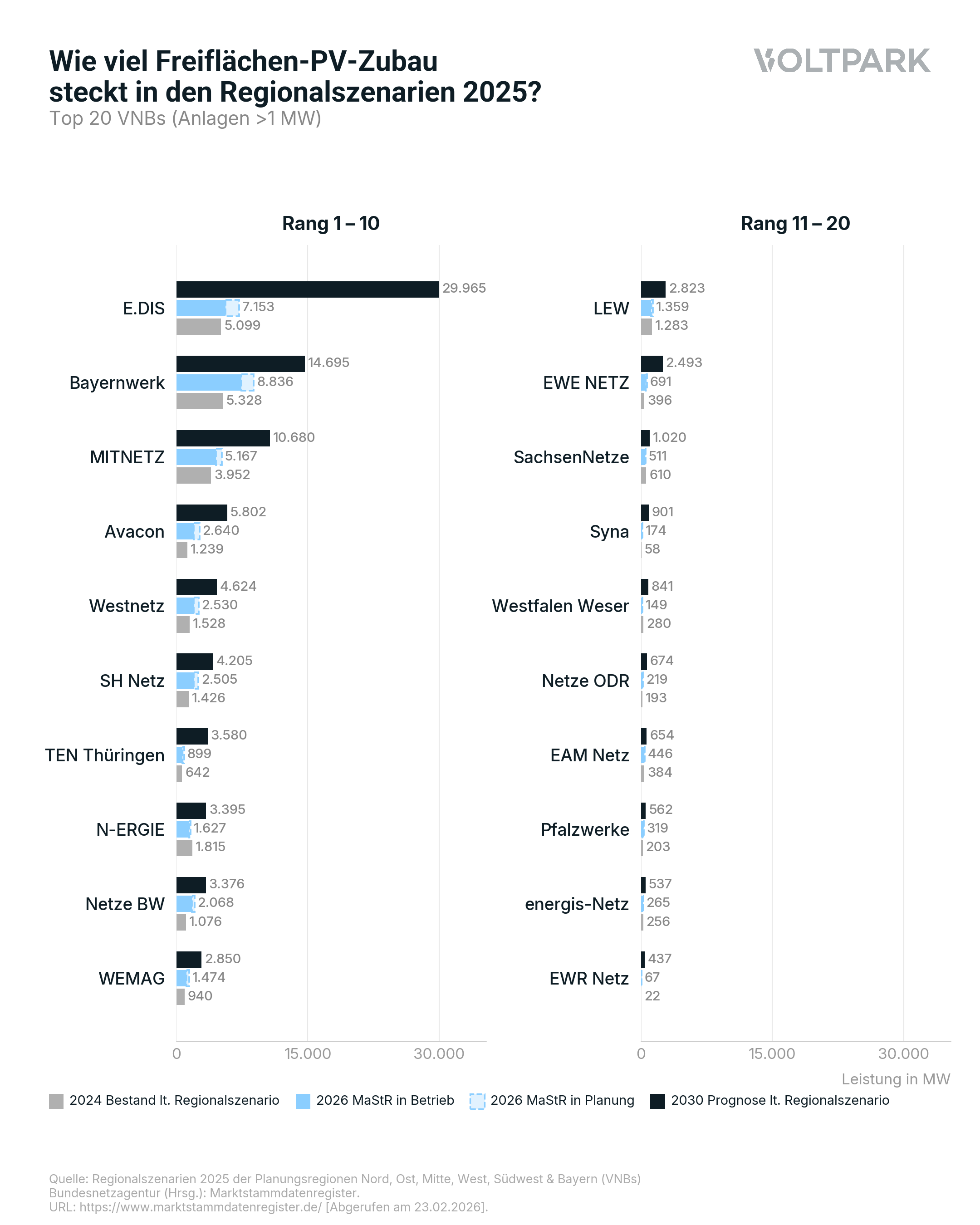

Top 20 Verteilnetzbetreiber nach PV-Zubau bis 2030
Top 20 Verteilnetzbetreiber nach PV-Zubau bis 2030

Muster 3: Signifikanter BESS-Zubau auch nach August 2029

Mehrere Netzgebiete modellieren signifikanten BESS-Zubau erst 2030 bis 2035. Das steht im Kontrast zur aktuellen Marktlogik, die aufgrund der AgNes Netzentgeltreform stark auf COD ≤ August 2029 fokussiert ist.

Für 2030 bis 2035 sind vorgesehen (von +21 GW auf 45 GW):

  • E.DIS ca. 3,2 GW zusätzlicher BESS-Zubau
  • Bayernwerk ca. 3,0 GW
  • Westnetz ca. 2,2 GW

Einordnung: Was bedeutet das für Entwickler und Investoren?

Die Muster zeigen: Speicher sind strukturell in der Netzplanung verankert. Ungeachtet regulatorischer Unsicherheiten wird sich mittelfristig ein belastbares Geschäftsmodell durchsetzen. Denn ein Stromsystem mit weiter steigenden erneuerbaren Anteilen ist ohne Flexibilität und damit ohne Speicher weder netz- noch marktseitig darstellbar.

Fazit

Die Regionalszenarien 2025 der VNB deuten auf einen sehr hohen BESS-Zubau bis 2030 hin, allerdings mit klarer regionaler Konzentration. Gleichzeitig zeigen sich in PV-starken Regionen teils deutliche Abweichungen zwischen Freiflächen-PV-Ausbaupfaden und BESS-Prognosen. Und: Signifikanter BESS-Zubau wird in mehreren Netzgebieten auch für 2030 bis 2035 modelliert, trotz der aktuellen Marktlogik rund um COD ≤ August 2029.

Projekt vermarkten oder investieren?

Voltpark verbindet Entwickler und Investoren von Erneuerbare-Energien- und Batteriespeicherprojekten in Deutschland.

Zugang beantragen

Weitere Artikel

Negative Strompreise in Q1: Von 14 Stunden auf 39 in vier Jahren

Negative Strompreise galten lange als Sommerphänomen. Mit wachsender PV- und Windkapazität reichen inzwischen schon Frühjahrstage, um Überschüsse zu erzeugen. 2026 ist auf Rekordkurs – und die sonnenreiche Jahreshälfte hat noch nicht begonnen.

EE-Überschuss verfünfzehnfacht: Warum kurzfristige Flexibilität der neue Engpass im Stromsystem ist

Zwischen 2022 und 2025 hat sich der EE-Überschuss im deutschen Netz verfünfzehnfacht. Die Analyse der Residuallast zeigt: Der zentrale Engpass verschiebt sich von installierter Leistung hin zu zeitlicher Flexibilität – genau der Sweet Spot für Batteriespeicher.

In welchem Entwicklungsstadium sollte ich mein BESS-Projekt oder meine BESS-Pipeline verkaufen?

Die bekannte Faustregel lautet: Verkauf bei Ready-to-Build. Doch steigende Entwicklungskosten und knappe Netzanschlusszusagen verändern die Kalkulation. Der optimale Verkaufszeitpunkt ist eine strategische Portfolioentscheidung.
